Takole je nap župan Matjaž Rakovec ob ustaljeni letni samohvali=pregledu storjenega napovedal izgradnjo mostu pri Planiki in z njim povezano naložbo državnega stanovanjskega sklada...No, zdaj smo v drugi polovici 2026, stanje pa na prvi pogled tako....

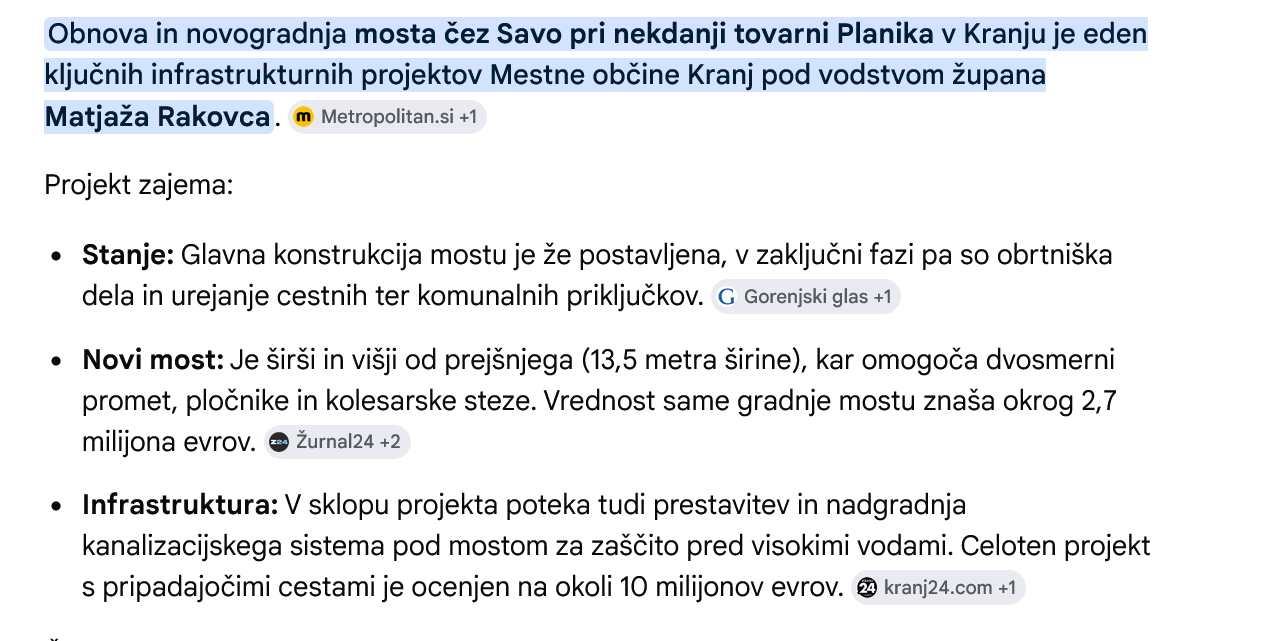

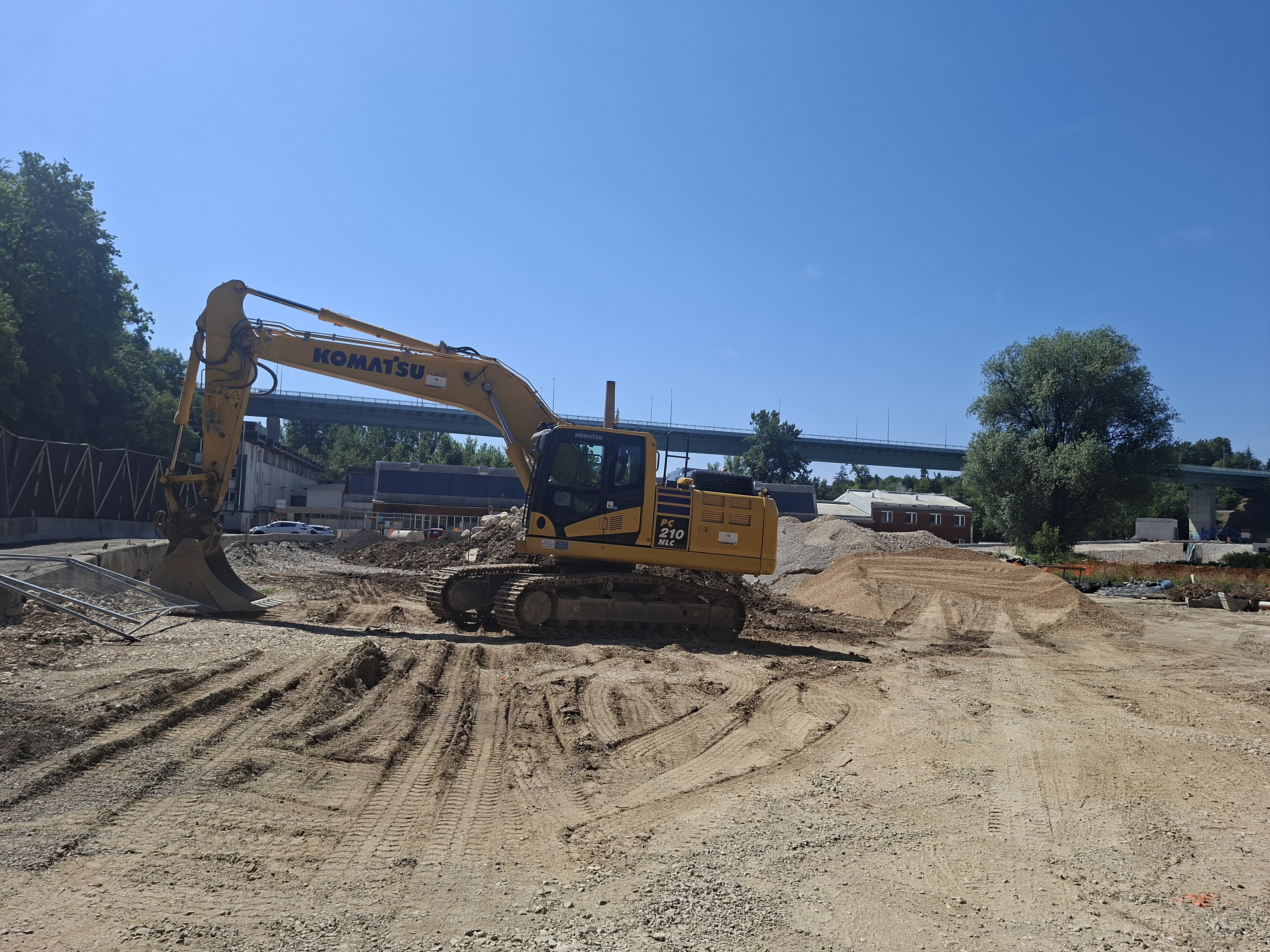

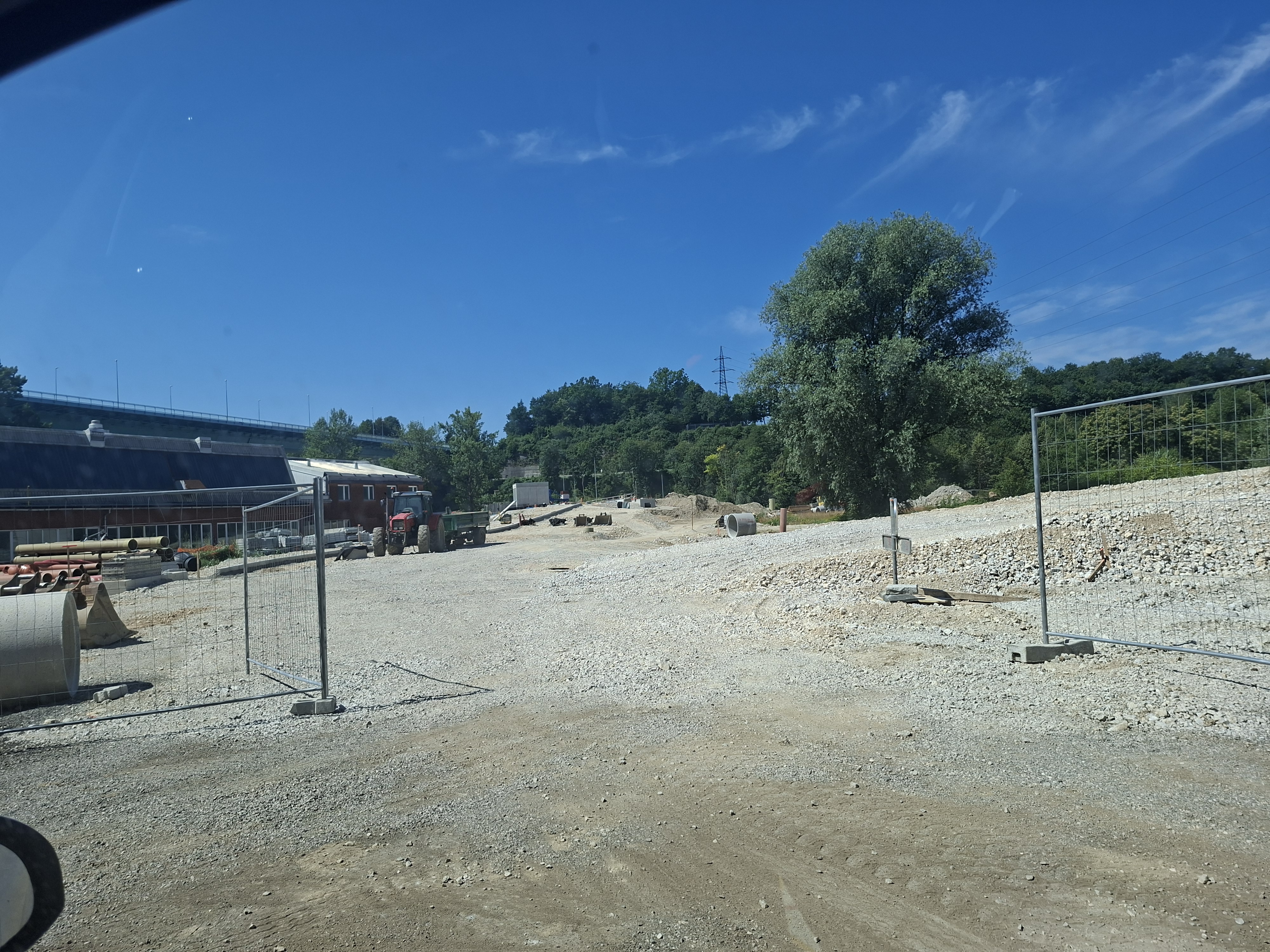

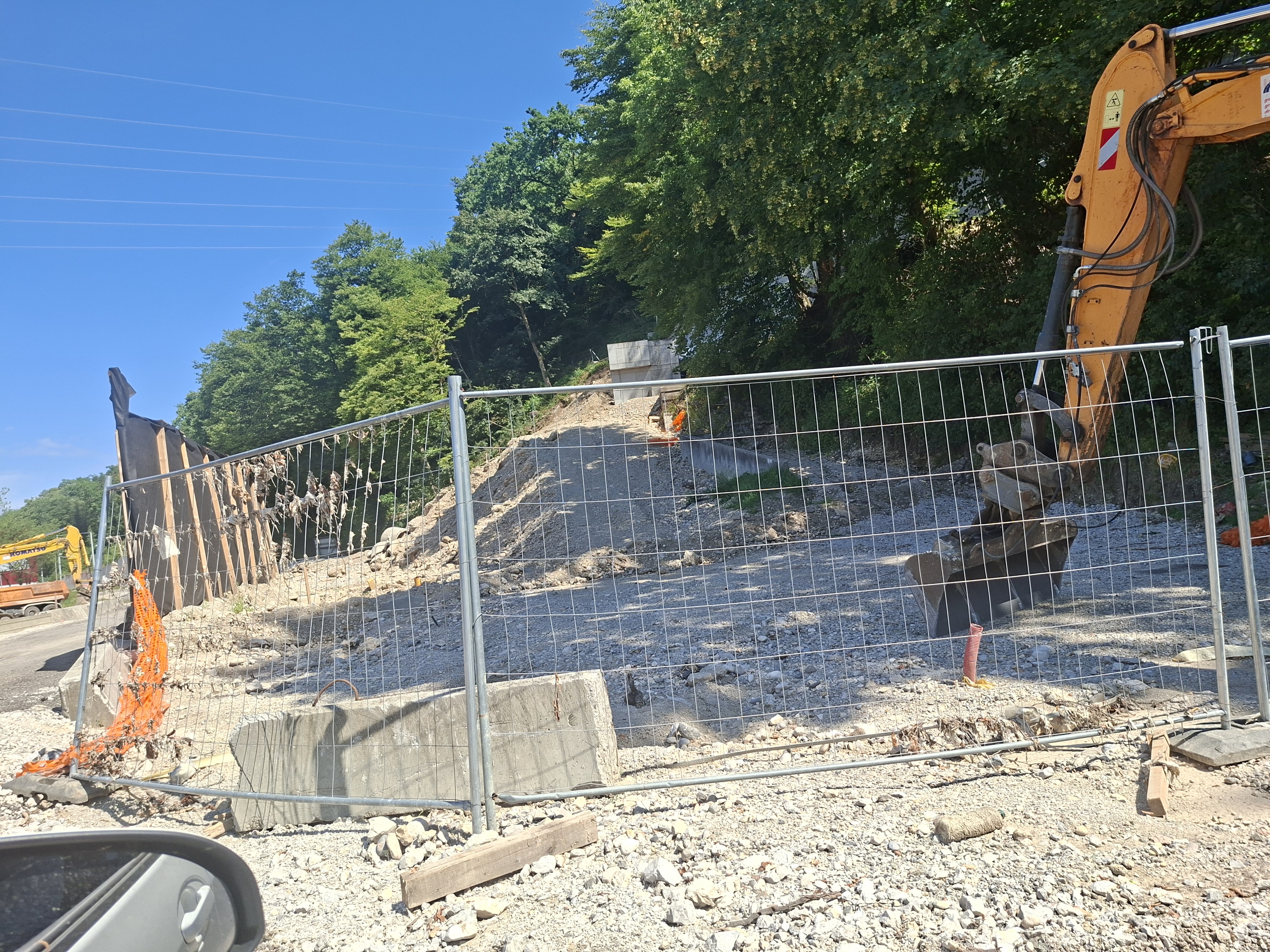

Seveda je vse v - interpretaciji: most je gotov ? A prometa čezenj še lep čas ne bo....ker je treba zgraditi cestno povezavo....da bi lahko zgradili sosesko v neposredni bližini na bregu Save, tik ob mostu.....

Zanimivo je, da so na državni ravni v stanovanjskem skladu pridobili gradbeno dovoljenje za stanovanja....a tudi oni še ne vedo, kdaj bodo začeli in kdaj točno končali. Tako naj bi se gradnja začela 2026 koncem leta in končala 2029!

Takole o mostu ipd. umetna inteligenca, taka pa je zadnja "sveža" informacija našega župana=občine....

ZAKLJUČEK: Radi verjeli novim najavam, a izkušnje s prenovo mostu čez Savo so še boleče. Kar okoli 10 milijonov bo potrebnih za most in vse ostalo, da bi državni sklad zgradil stanovanja v Kranju. Po neuradnih informacijah pa tudi v Ljubljani vihajo nos nad "dinamiko gradnje", a to so ocene. Dejstva so na terenu in lahko rečemo, da bo začetek gradnje stanovanjske soseske letos do konca leta - pravi podvig....
